水庫上墊層及混凝土預製塊護麵施工
1.施工準備
混凝土預製塊數量較大,應提前計劃生產,並規劃充足的成品堆碼場地,堆碼高度不宜超過1.50m。堆碼方式沿長邊側立堆碼,縱向、橫向交叉堆碼,不宜平麵堆碼,避免底部混凝土預製塊因長時間受壓而開裂。
根據設計技術要求文件,試驗室對周邊料場的碎石料進行取樣、篩分,選擇最符合設計要求的料場進行碎石料采購,嚴格控製碎石料超徑、遜徑含量,超徑含量過多則對保護91香蕉视频下载地址膜不利,遜徑含量過多則庫水位驟降過程中容易從混凝土預製塊縫
隙中流出。施工工具準備,混凝土預製塊鋪設人員人手配備一把橡膠錘、鋼尺、撬棍或磚刀、抹泥板,配備不齊人員不得進行混凝土預製塊鋪設。橡膠錘用於對預製塊敲擊、整平,鋼尺用於測量搭接寬度、凹坑深度等,撬棍或磚刀用於預製塊校正,抹泥板用於碎石墊層料精平。
2.樣板先行製度
五家寨水庫上遊壩麵護坡麵積較大,點多麵廣,為此,施工決定推行樣板先行製度,在壩軸線裏程的某段位置壩麵進行樣板鋪設,選取施工技術相對精湛的班組鋪設,鋪設過程中管理人員全麵跟蹤檢查、指導,同時對確定的施工工藝進行檢驗。樣板鋪設完成,對樣板施工質量進行全麵檢查,線型順製度、表麵平整度及縫隙寬度等均滿足設計要求,且基本達到優良標準。
3.上墊層鋪設施工
(1)測量放線

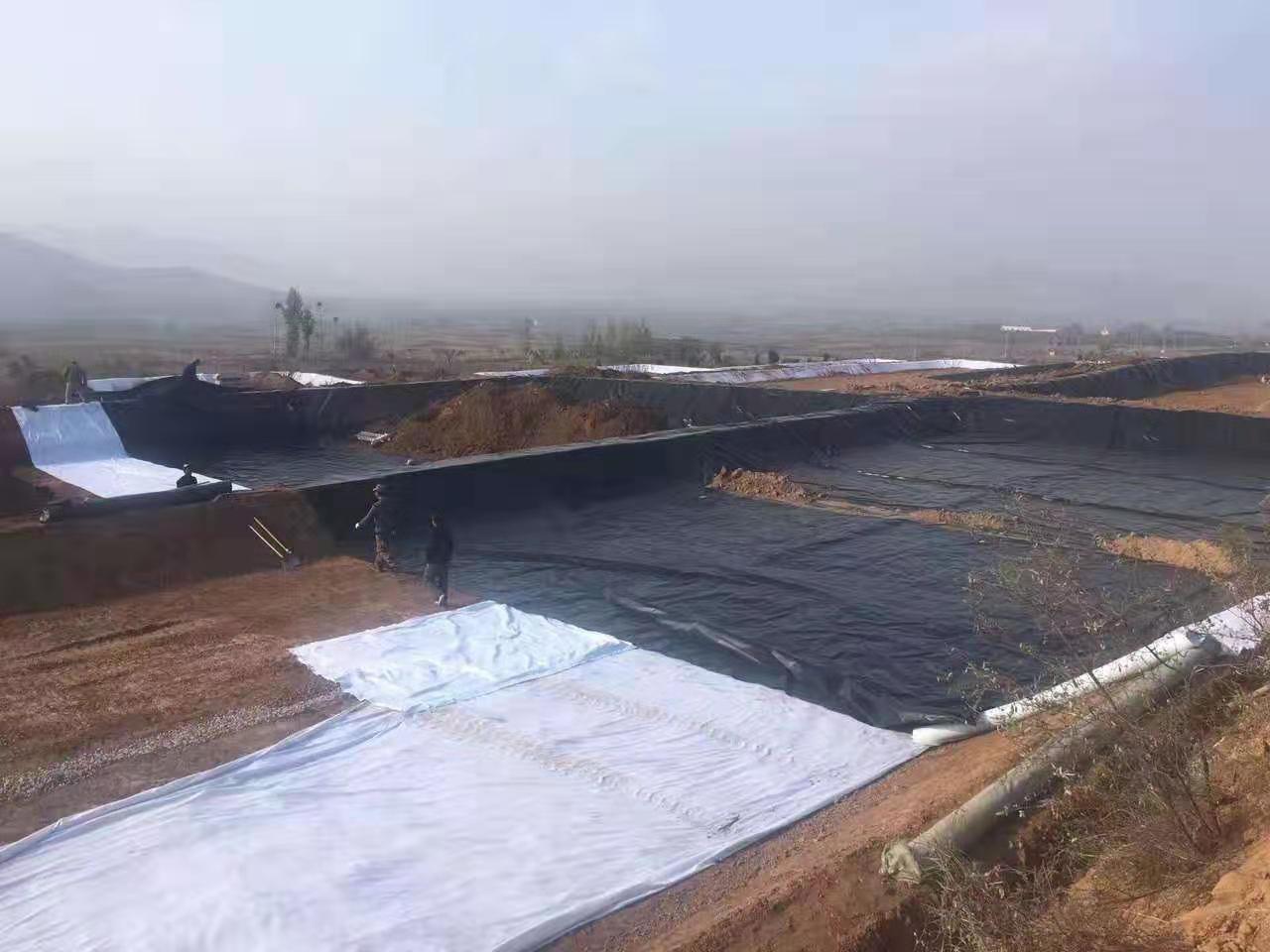

91香蕉视频下载地址膜表麵放線采用的是將混凝土預製塊鑽孔,鋼筋樁一頭插入鑽孔內,一頭掛施工線,混凝土預製塊擺放於91香蕉视频下载地址布上表麵,該措施不用把91香蕉视频下载地址膜釘穿,但鋼筋樁在施工過程中容易滑動,施工控製線準確度降低。采用這種措施,測量人員加大了對施工控製線的複核頻率,既保護了91香蕉视频下载地址膜不損壞,又提高了施工控製準確度。
(2)碎石料運輸
馬道以下坡麵,碎石料由自卸車(15t)直接運輸至庫底,裝載機裝入專用圓形塔吊料鬥,25t汽車式起重機吊入鋪設工作麵附近。料鬥底部距鋪設麵高度控製在0.50~0.80m,低於0.50m,料鬥底部容易掛到91香蕉视频下载地址膜,進而損壞91香蕉视频下载地址膜;高於0.80m,卸料時碎石料落差大,容易衝擊91香蕉视频下载地址布,導致91香蕉视频下载地址布、91香蕉视频下载地址膜滑動。卸料時沿鋪設作業麵緩慢移動料鬥,碎石料均勻攤鋪,不得集中卸料,避免受力集中造成91香蕉视频下载地址布、91香蕉视频下载地址膜滑動。馬道以上坡麵,在鋪設作業麵中部設置運輸帶,寬度2.00~3.00m,先在坡麵上多鋪設一層91香蕉视频下载地址布,與防滑槽結合低凹部位用碎石墊層鋪填平順,頂部鋪設黑色聚乙烯膜,厚1.50mm,聚乙烯膜兩側用土袋墊高,中部形成凹槽。壩頂位置采用Φ16鋼筋樁錨固,伸入基礎40cm。碎石料由自卸車(15t)直接運輸至壩頂,分堆堆放於運輸帶旁,人工鏟入運輸帶,人工站在運輸帶上沿坡麵自上而下將碎石料扒運至鋪設作業麵。
(3)碎石料鋪設
人工采用0.50m寬的鋼製刮板將作業麵的碎石墊層攤鋪初平,刮板使用前應對刮板進行鈍化處理,沿碎石表麵扒刮,不宜掏底挖刮,避免損傷91香蕉视频下载地址布及91香蕉视频下载地址膜。初平完成後應進行精確平整,精平作業人員人手配一把鋼卷尺和鐵板,按照厚度施工控製線采用後退法整平鋪設麵,精平後的鋪設麵不允許人員走動、踩踏,避免鋪設麵破壞。
4.混凝土預製塊護麵鋪設施工
(1)測量放線
放線基礎準備工作同上墊層鋪設類似,這裏主要強調圓弧段和直線段混凝土預製塊縱、橫向放線方法。
(2)混凝土預製塊運輸
馬道以下坡麵,混凝土預製塊由堆場采用小型運輸車或裝載機運輸至庫底,人工裝卸,不得直接翻倒,避免混凝土預製塊棱角磕碰磨損,影響外觀質量。人工裝入磚鬥,采用汽車式起重機吊入作業麵,磚鬥不得放置在91香蕉视频下载地址布表麵,也不得放置在砂墊層表麵,應放置在已鋪設完成的混凝土預製塊表麵,避免對下部91香蕉视频下载地址膜造成損壞,人工搬運至鋪設作業人員附近。馬道以上坡麵,混凝土預製塊由堆場采用小型運輸車或裝載機運輸至壩頂,人工裝卸,不得直接翻倒,避免混凝土預製塊棱角磕碰磨損,影響外觀質量。人工堆碼在壩頂兩側,堆碼高度0.70m以下。沿壩坡麵搭設溜槽,溜槽采用厚2mm鋼板製作,寬35cm,兩側邊高15cm。底部先鋪設一層91香蕉视频下载地址布,溜槽擺放於91香蕉视频下载地址布上,頂部用2根φ16鋼筋錨固,溜槽腳部用廢舊輪胎或橡膠墊保護,防止混凝土預製塊下滑至底部時與堅硬物體撞擊。壩頂一名工人將混凝土預製塊放入溜槽,下表麵朝下,輕推混凝土預製塊,使其沿溜槽緩慢下滑至底部,人工搬運至鋪設作業人員附近,搬一塊下滑一塊,嚴禁一次下滑多塊在搬運。
