高密度聚乙烯防滲膜的鋪設
一、檢查防滲膜。敷設前應檢查防滲膜的外觀,修補已發現的損壞麵並作記錄;敷設防滲膜前,必須備有美工刀、尖嘴鉗、工具包、吊車、軟吊帶等工機具;在切割防滲膜之前,應先測量其實際尺寸,繪製焊縫布置圖,在保證焊縫最少,節省材料使用的前提下,與監理或業主協商,確定最終敷設方案。
二、鋪設防滲膜。每卷物料在鋪設之前都要編號,並按順序排列;91香蕉视频下载地址膜也要編號,然後交監理工程師存檔,以便檢查缺陷。鋪膜時,薄膜與薄膜間縫隙的長度應大於120毫米,縫隙的排列方向應平行於最大坡腳線,即沿坡度的方向;也應盡量避免產生人力褶皺。當溫度低於常溫時,應盡可能地把土鋪得緊貼地麵,而對於鋪好的防滲材料應及時壓放,以免被風刮走。
三、防滲薄膜固定。先按設計要求對防滲膜進行錨固,再根據防滲膜的使用條件及受力情況,確定其錨固溝槽寬0.6~1.2m、深0.6~1.2m;最後對防滲膜邊緣進行翻轉,用回填土將其固定。
四、焊接防滲膜。滲透性薄膜的焊接一般采用鍥焊機,鍥焊機不能焊的地方采用擠壓熱熔焊。確保焊縫表麵清潔,焊前用清潔布將防滲膜搭接麵上的泥沙、露水、濕氣等雜物清理幹淨。應根據現場實際情況對速度和溫度進行微調,一般溫度較高時速度較快,較低時速度較慢。焊接應整齊、美觀,無漏焊現象。焊接時應先將橫焊縫焊好再焊縱焊縫,橫焊縫大於40cm時,應為T字形,不得有十字形交叉;焊接時,不允許壓出變形;鋪設HDPE防滲膜時,應根據施工溫度變化及HDPE防滲膜性能要求,預留溫度變化引起的伸縮變形量;雨天或大風、沙塵天氣時,不得焊接。當溫度低於4℃時,不適合施工;如果必須施工,則在焊接前預熱焊機。
五、防滲膜檢驗。探測過程分為三步,即目測、氣密探測、破壞和破壞試驗。如果需要,也可以采用真空探傷和氣壓探傷的方法。膨脹測試要求膨脹強度為0.3MPa,10min無泄漏,並允許將壓力降低15%,因為卷材比較柔軟。斷裂試驗(拉力測試)時,若在剝皮、煎切試驗中,焊縫未被撕裂,母材未被撕拉斷裂,此時焊接合格。

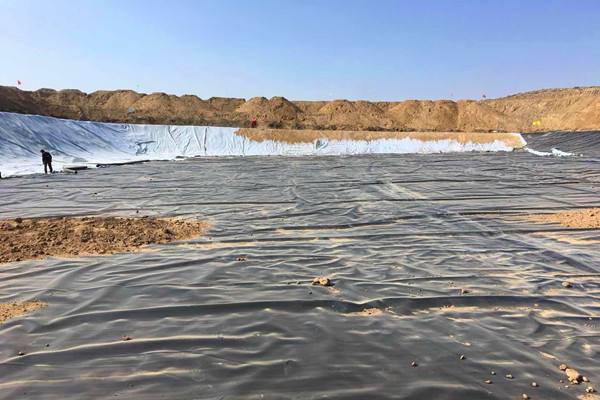

![高密度聚乙烯防滲膜的鋪設](/uploads/allimg/210403/1-2104030J11LX.jpg)
同類文章排行
- 影響複合91香蕉视频下载地址膜材料耐久性的主要因素有哪些?
- 如何加強渠道防滲工程的質量管理以HDPE91香蕉视频下载地址膜為例
- 複合91香蕉视频下载地址膜在渠道防滲節水改造中的應用
- 蓄水池防滲中,塑料類和複合91香蕉视频下载地址膜均有應用
- 渠道中應用91香蕉视频下载地址膜連接的質量控製要點
- 公路工程中91香蕉视频下载地址布的物理特性有哪些?
- 魚塘養殖91香蕉视频下载地址膜施工經驗介紹
- 91香蕉视频下载地址膜軋花成糙法和化學發泡成糙方法有什麽區別
- 膠接法施工91香蕉视频下载地址膜的水力性能變化及膠接法拚接要求
- 糙麵91香蕉视频下载地址膜與光滑麵91香蕉视频下载地址膜相比有哪些優勢?
