接頭箱工藝有效解決了不同槽段間防滲膜搭接的
由於工藝限製,地下帷幕牆必須分幅施工,否則會有槽孔坍塌等風險。因此,防滲膜的疊覆連接也分為2種類型,一是在同一槽段內鋪設的防滲膜進行疊覆,二是對不同槽段間連接的防滲膜進行疊覆。

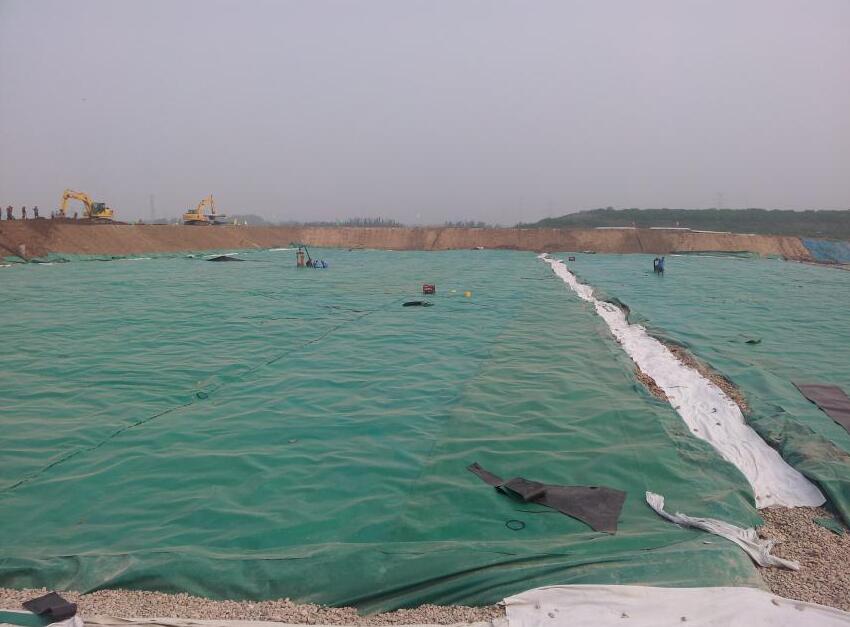

同一槽段內防滲膜的疊覆連接如圖4所示,第1幅膜鋪設完成後,第2幅膜與第1幅重疊1.5m後鋪設,第3幅膜再與第2幅重疊1.5m鋪設即可。
不同槽段間易產生接縫,接縫處往往為滲水頻發區,因此,本次采用接頭箱工藝進行不同槽段處的連接。接頭箱斷麵長0.53m,寬0.5m,整體高9m。深槽中將某一接頭箱底部與另一接頭箱頭部進行連接,插入銷子固定,以此類推,直到將接頭箱整體下放至槽段底部,且頂部露出槽段。如此可將相鄰2幅槽段隔開,不僅解決了不同槽段間防滲膜的搭接難題,且實現了注漿回填後不同槽段間的無接縫連接。
在已完成防滲膜鋪設槽段A的一側端頭垂直下入接頭箱,完成槽段A注漿回填後開挖相鄰槽段B,開挖完成後,利用液壓頂升架將接頭箱頂出槽段(需保證槽段A內的漿液固結),之後在B槽段靠內側鋪設防滲膜,並與A槽段疊覆1m。然後在B槽段另一端頭下放接頭箱,並注入漿液,待其固結後將接頭箱頂拔出槽段,以此類推,最終完成防滲膜帷幕牆施工。接頭箱工藝有效解決了不同槽段間防滲膜搭接的難題,不僅使單幅防滲膜帷幕牆連接成整體,更有鋪設效率高、易控製、使槽段間無接縫等優點。
防滲膜鋪設完成並固定於地麵後,槽段內其餘部分需進行充填。若使用原狀土回填,具有以下幾個缺點:①原狀土為泥漿、水、砂、礫石等混合物,需晾曬後方可回填,工序複雜,耗時長;②無法保證回填密實,有塌陷風險;③原狀土回填會汙染泥漿,導致泥漿質量變差,不易回收重複利用。為解決上述問題,采用槽底注漿工藝進行回填。根據槽段長度不同,下放注漿管數量不一樣,槽段長為3、7、14、21m時,分別采用注漿管數量為1、1、2、3根。注漿回填材料采用高摻量粉煤灰–水泥混合漿液,粉煤灰與水泥的質量比為4︰1,混合漿液密度約為1.5g/cm3,利用混合漿液密度大於槽內泥漿的原理置換泥漿,達到充填槽段的目的。施工時通過注漿泵向槽底輸送混合漿液,待泥漿緩慢上升,用地麵泵將泥漿抽入循環漿池,重複利用,直到水泥–粉煤灰混合漿液升至槽段頂部,即可停止注漿,待漿液凝結便完成防滲膜帷幕牆建設。在注漿回填過程中,對每幅槽段回填漿液進行自檢取樣,按規範進行水養,待試塊到達齡期後進行抗壓抗滲測試。經測試結果統計,注漿回填漿液平均抗壓強度約為3.0MPa,抗滲等級為P3,遠大於原狀土的抗壓和抗滲等級。
注漿回填技術不僅能保證將防滲膜壓實至槽段一側,起到固定防滲膜作用,且粉煤灰–水泥混合漿液固結後具有良好抗滲性,與防滲膜起到截水的“雙保險”作用。
同類文章排行
- 影響複合91香蕉视频下载地址膜材料耐久性的主要因素有哪些?
- 如何加強渠道防滲工程的質量管理以HDPE91香蕉视频下载地址膜為例
- 複合91香蕉视频下载地址膜在渠道防滲節水改造中的應用
- 蓄水池防滲中,塑料類和複合91香蕉视频下载地址膜均有應用
- 渠道中應用91香蕉视频下载地址膜連接的質量控製要點
- 公路工程中91香蕉视频下载地址布的物理特性有哪些?
- 魚塘養殖91香蕉视频下载地址膜施工經驗介紹
- 91香蕉视频下载地址膜軋花成糙法和化學發泡成糙方法有什麽區別
- 膠接法施工91香蕉视频下载地址膜的水力性能變化及膠接法拚接要求
- 糙麵91香蕉视频下载地址膜與光滑麵91香蕉视频下载地址膜相比有哪些優勢?
