根據91香蕉视频下载地址膜鋪設強度製定施工進度計劃
根據施工總進度計劃要求3-6月份進行91香蕉视频下载地址膜鋪設,每月的特殊天氣按5天考慮,正常施工期減去特殊天氣天數,總有效鋪膜時間為90天,這樣每天鋪設強度設計約為2萬平方米。

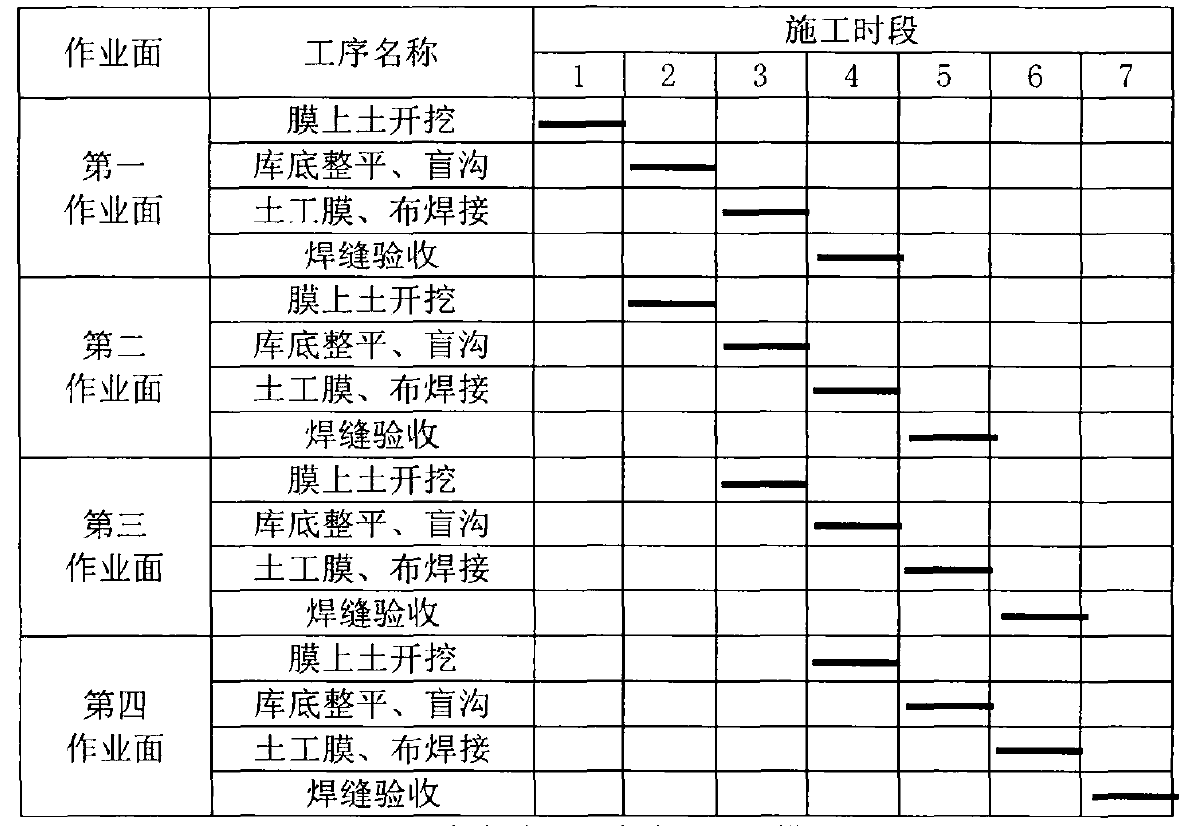

這個標段劃分為2個作業區進行施工,作業區、作業段和作業麵這樣安排,
每一個作業區安排4個作業段,每個作業段安排2個作業麵,每2個作業段同時施工,並且施工機械和焊接的作業隊能夠形成流水施工,這樣的話一個作業區可以安排8個工作麵。一個鋪膜工序流程共4天:1天開挖膜上土方,1天進行庫盤的整平、晾曬和排水排氣管道的鋪設,1天焊接,1天驗收。供貨91香蕉视频下载地址膜材料為7X80的規格,每塊的麵積為560平方米,減去焊接麵積,每塊淨麵積為550平方米。一個作業麵上一工序流程的焊接工程量為5500平方米,每個作業區一流程共完成4.4萬平方米,每個作業區一天的施工強度為1.1萬平方米,兩個作業區每天施工強度為2.2萬平方米,滿足設計鋪設強度。
