尾礦庫91香蕉视频下载地址合成材料鋪設完工如何驗收

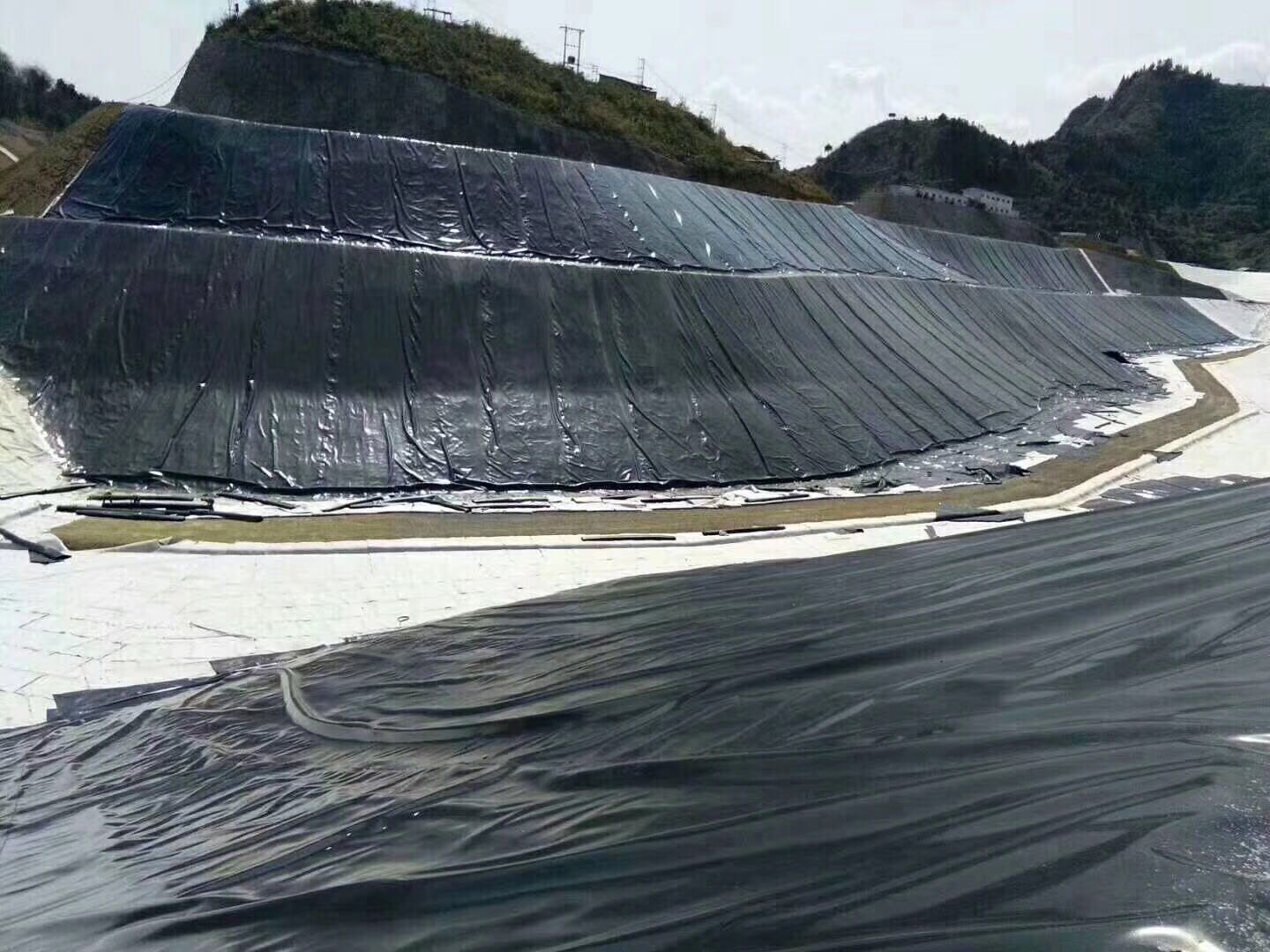

91香蕉视频下载地址合成材料鋪設主要包括複合91香蕉视频下载地址膜、無紡91香蕉视频下载地址布的鋪設施工。壩麵黏土斜牆之間鋪設複合91香蕉视频下载地址膜12000m2,其規格為兩布一膜(200g/m2/0.5mm/200g/m2)。在排水棱體與壩麵間鋪設91香蕉视频下载地址布1400m2,規格為400g/m2。施工前完成材質檢驗及焊接試驗。按技術要求對每批91香蕉视频下载地址合成材料的斷裂強度、斷裂伸長率、頂破強度、撕破強度、剝離強度、滲透係數、耐靜水壓、厚度、單位麵積質量等指標進行抽樣檢驗,檢測合格的產品方可用於施工。91香蕉视频下载地址膜鋪設力求平整,張拉不宜過緊,要略有鬆弛,保證其與土體的密貼、平服,並清除氣泡,以適應變形,鋪設時按設計要求焊接或搭接。同時,及時進行下一道工序,縮短91香蕉视频下载地址膜暴露時間。
漿砌石施工主要涉及副壩、壩麵排水溝等。砌築采用坐漿法,在鋪設灰漿前,將石料灑水濕潤,不得殘留積水,塊石砌體灰縫厚度一般為20~30mm,砂漿飽滿,較大空隙先用砂漿填塞後用碎石嵌實,不得采用先擺碎石塊後塞砂漿或幹填碎石塊的方法。砌築時砌體上下錯縫並保持砌麵平整,必須設置拉結石。拉結石應均勻分布、相互錯開,一般每隔9.7m牆麵至少設置一塊。砌體采用水泥砂漿勾縫,保持塊石砌合的自然接縫,力求美觀、勻稱、塊石形狀突出,表麵平整。勾縫前先將槽縫衝洗幹淨,不得殘留灰渣和積水,並保持縫麵濕潤。當勾縫完成、砂漿初凝後,砌體表麵刷洗幹淨,並灑水養護。砌體外露麵需在砌築後12~28h及時養護,保持外露麵濕潤,養護時間不少於14d。
尾礦庫工程建設完成之後,需要有一個較長的試運行時間,達到安全無問題之後,才能組織驗收。因此,尾礦庫建設按期完工之後,不可能在短時間內進行驗收。國家規定尾礦庫試運行時間是3個月,而地方規定是3~6個月,以增加安全係數。試運行期間要觀察是否有壩體滲漏、沉降、位移,觀測數據是否達到高標準,能否做到安全使用等問題。工程驗收前,需準備好峻工圖紙,有關設計變更的說明和記錄,試驗、質量檢驗及測量成果,隱蔽工程的檢查記錄,竣工工程施工說明、清單,施工大事日誌等。工程結束,投入使用。
![尾礦庫91香蕉视频下载地址合成材料鋪設完工如何驗收](/uploads/allimg/190917/1-1Z91FZ55b23.jpg)
同類文章排行
- 影響複合91香蕉视频下载地址膜材料耐久性的主要因素有哪些?
- 如何加強渠道防滲工程的質量管理以HDPE91香蕉视频下载地址膜為例
- 複合91香蕉视频下载地址膜在渠道防滲節水改造中的應用
- 蓄水池防滲中,塑料類和複合91香蕉视频下载地址膜均有應用
- 渠道中應用91香蕉视频下载地址膜連接的質量控製要點
- 公路工程中91香蕉视频下载地址布的物理特性有哪些?
- 魚塘養殖91香蕉视频下载地址膜施工經驗介紹
- 91香蕉视频下载地址膜軋花成糙法和化學發泡成糙方法有什麽區別
- 膠接法施工91香蕉视频下载地址膜的水力性能變化及膠接法拚接要求
- 糙麵91香蕉视频下载地址膜與光滑麵91香蕉视频下载地址膜相比有哪些優勢?
