大型鋼筋混凝土水池與91香蕉视频下载地址膜水池工期對比
以某工程蓄水池為例,大型鋼筋混凝土水池,按照設計規範的要求通常不超過30m需設置伸縮縫。根據圖紙要求,綜合池長度90.55m、寬86m,假設汙水池底板為鋼筋混凝土結構的話,至少需要被分割成12個分區和6道伸縮縫,由計算可知,墊層混凝土方量大約為898m3、底板混凝土總方量大約為2850m3、鋼筋大約為350t。
根據以上工程量以及工序的銜接與穿插,為了便於止水帶的安裝,被分割成12塊的底板需分區塊穿插施工。施工步驟應為:墊層混凝土澆築和養護4d→第一分區6塊底板的鋼筋幫紮6d、伸縮縫鋼筋加強2d→止水帶的安裝2d→模板施工2d→砼的澆築與養護5d;第二分區6塊底板的鋼筋幫紮5d、伸縮縫鋼筋加強2d→止水帶的安裝1d→模板施工2d→混凝土的澆築與養護2d;養護14d後進行雙組分聚硫密封膠的灌注。
綜上所述,經過精心組織、合理的計劃安排,鋼筋混凝土底板的施工,總工期至少需要一個半月的時間。HDPE91香蕉视频下载地址防滲膜的施工工序分兩次:一是鎖扣條的預埋,一是防滲膜的施工。鎖扣條的預埋施工是不影響工期的,它是穿插在鋼筋工程的進度之中的,鋼筋綁紮工序驗收完成,鎖扣條隨之綁紮完成,不占用主工期。
防滲膜施工兩大關鍵點,防滲膜卷材的鋪設和焊接;卷材鋪設需要吊車配合,8980m2的底板分4各分區施工,一個分區的施工連鋪設加焊接三天的時間就可以完成,四個分區也就12d的時間,加上修補與驗收的時間,15d的施工周期滿足了總工期的需要,工期節約至少30d。

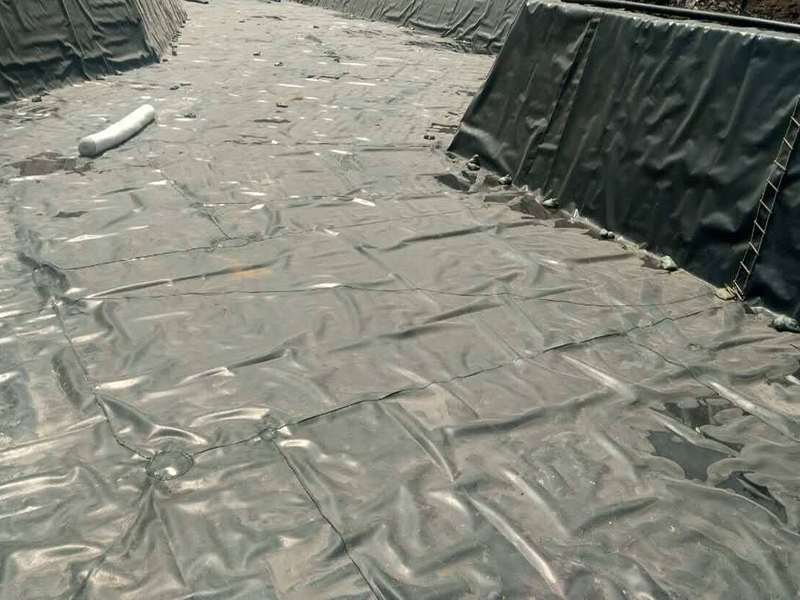

![大型鋼筋混凝土水池與91香蕉视频下载地址膜水池工期對比](/uploads/allimg/190831/1-1ZS1091S33L.jpg)
同類文章排行
- 影響複合91香蕉视频下载地址膜材料耐久性的主要因素有哪些?
- 如何加強渠道防滲工程的質量管理以HDPE91香蕉视频下载地址膜為例
- 複合91香蕉视频下载地址膜在渠道防滲節水改造中的應用
- 蓄水池防滲中,塑料類和複合91香蕉视频下载地址膜均有應用
- 渠道中應用91香蕉视频下载地址膜連接的質量控製要點
- 公路工程中91香蕉视频下载地址布的物理特性有哪些?
- 魚塘養殖91香蕉视频下载地址膜施工經驗介紹
- 91香蕉视频下载地址膜軋花成糙法和化學發泡成糙方法有什麽區別
- 膠接法施工91香蕉视频下载地址膜的水力性能變化及膠接法拚接要求
- 糙麵91香蕉视频下载地址膜與光滑麵91香蕉视频下载地址膜相比有哪些優勢?
